После благоустройства подпорная стена выглядит как часть сада: ровный бетон, растения сверху, дорожка снизу. Во время проектирования это сооружение, на которое давит грунт, а при неблагоприятных условиях — ещё и вода. Его работа существенно отличается от обычного забора.
Поэтому запрос «посчитать десять метров стенки высотой метр» содержит только часть исходных данных. Нужны отметки с обеих сторон, грунты, уклон, нагрузки поблизости и возможность отвода воды.
Видимая высота — не вся геометрия
У стены есть основание и подземная часть. Значение имеют положение подошвы, её размеры, связь с вертикальной частью и условия опирания. На участке с переменным перепадом высота по длине тоже меняется: один типовой разрез может не описывать всё сооружение.
Покажите на плане дом, дорожки, парковку и соседние конструкции. Автомобиль или насыпь у верхнего края создают условия, отличные от ненагруженной горизонтальной поверхности. Расстояние до этих объектов нужно задавать, а не оставлять за рамками расчёта.
Почему вода — отдельная нагрузка

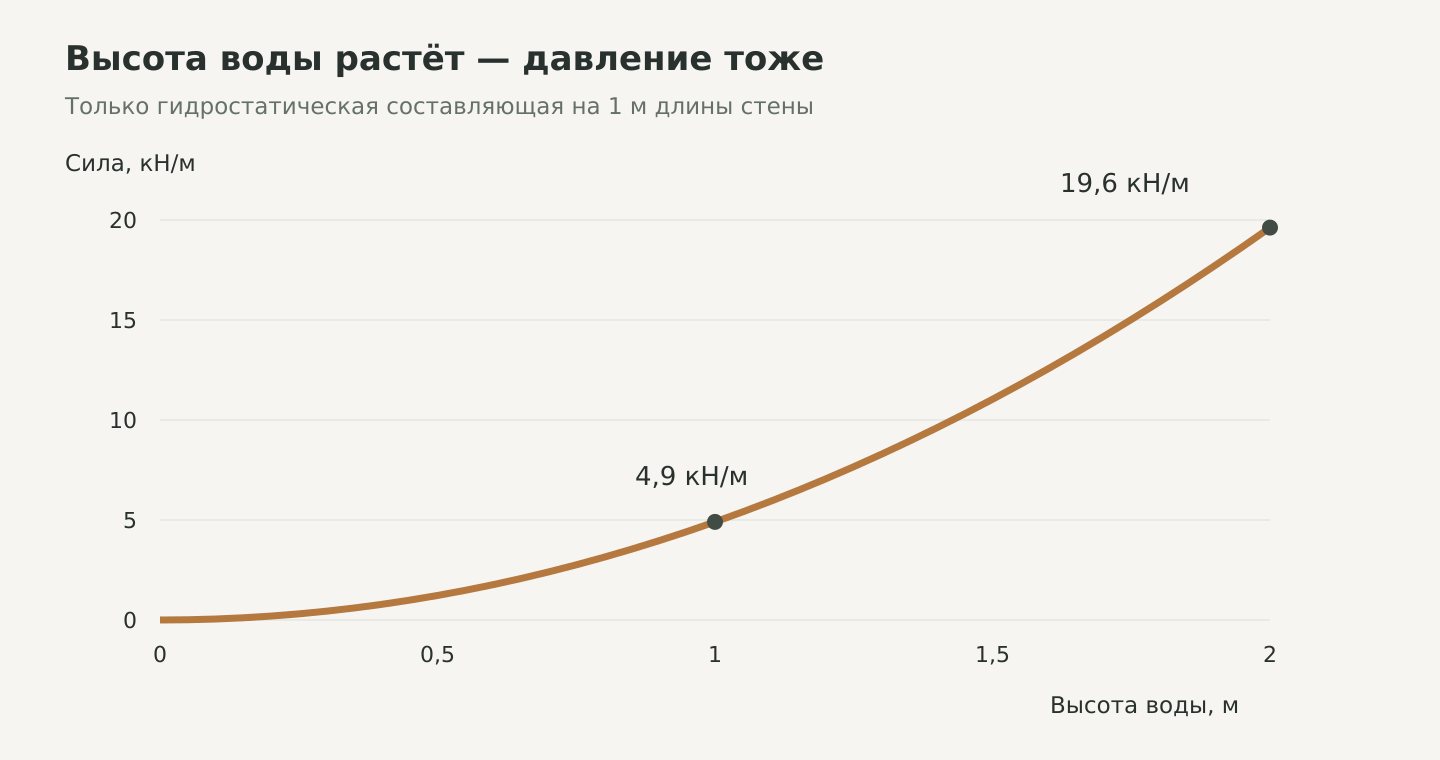

Если вода накапливается за стеной, она создаёт дополнительное давление. Для наглядности рассмотрим только гидростатическую составляющую: у вертикальной поверхности высотой H результирующая на метр длины равна F = γw × H² / 2. При γw ≈ 9,81 кН/м³ и H = 1 м это около 4,9 кН/м; при H = 2 м — около 19,6 кН/м.
Высота столба воды удвоилась, а результирующая выросла в четыре раза. Это учебный пример, не расчёт стены: он не включает давление грунта, нагрузки сверху и другие проверки. Но он хорошо объясняет, почему водоотвод нельзя считать необязательным дополнением.
Она и дренаж выполняют разные функции. В проекте нужно видеть и защиту конструкции, и работоспособный путь удаления воды.

Куда выходит дренаж?
Дренирующий слой или труба полезны только в составе системы. Необходимы фильтрация, уклоны, выпуск и возможность обслуживания. Засыпать за стеной щебень без решения, куда уходит собранная вода, — ещё не организовать дренаж.
Отдельно рассматривают поверхностный сток сверху. Вода с дорожки или склона не должна бесконтрольно поступать в обратную засыпку. При этом отвод не должен создавать проблему соседнему участку или нижележащему сооружению: место сброса согласуют в проекте.
Что входит в проверку конструкции
Нужны устойчивость сооружения, работа основания и прочность элементов. Проверяются возможные смещения и деформации с учётом грунтов и нагрузок. Добавить арматуру «на всякий случай» недостаточно, если неподходящими остаются основание или геометрия.
Не переносите армирование со случайной схемы: важно, с какой стороны возникает растяжение и как усилия передаются в основание. Ошибка в расположении рабочей арматуры может быть принципиальной, даже если её общая масса выглядит внушительно.
Что показать до бетонирования и засыпки
| Момент | Что проверяют |
|---|---|
| До бетона | Основание, геометрию, арматуру, соединения, защитный слой и закладные. |
| До обратной засыпки | Поверхности, гидроизоляцию, защитные слои, дренаж и выпуск. |
| При засыпке | Материал, порядок и технологию уплотнения, допустимую нагрузку от техники. |
| После завершения | Отметки, поверхностный сток и доступ к обслуживаемым элементам. |
Срок и порядок засыпки должны учитывать готовность конструкции воспринимать нагрузку. Запускать тяжёлую технику вплотную к стене только потому, что опалубку уже сняли, недопустимо без соответствующего решения.
Как подготовиться к расчёту стоимости
Сделайте план, продольный профиль и несколько поперечных сечений по отметкам. Добавьте данные о грунтах, воде и будущей нагрузке сверху. Для сметы нужны не только бетон и арматура, но и земляные работы, опалубка, изоляция, дренаж, засыпка и доступ техники.
Если перепад нужен лишь для организации въезда, сначала увяжите стену с площадкой автомобиля. А если стена совмещается с ограждением, отдельно учитывайте его нагрузку: основание забора решает свою задачу.
Материалы для проверки решений
- ТЕХНОНИКОЛЬ: система изоляции подпорной стены
- FHWA: учебное руководство по грунтам и основаниям, раздел подпорных стен
Инструкции применяют к соответствующим материалам и системам. Для проекта проверяют актуальные редакции документов и условия конкретного объекта.
